В Тамбове начались гидравлические испытания: часть потребителей останется без горячей воды

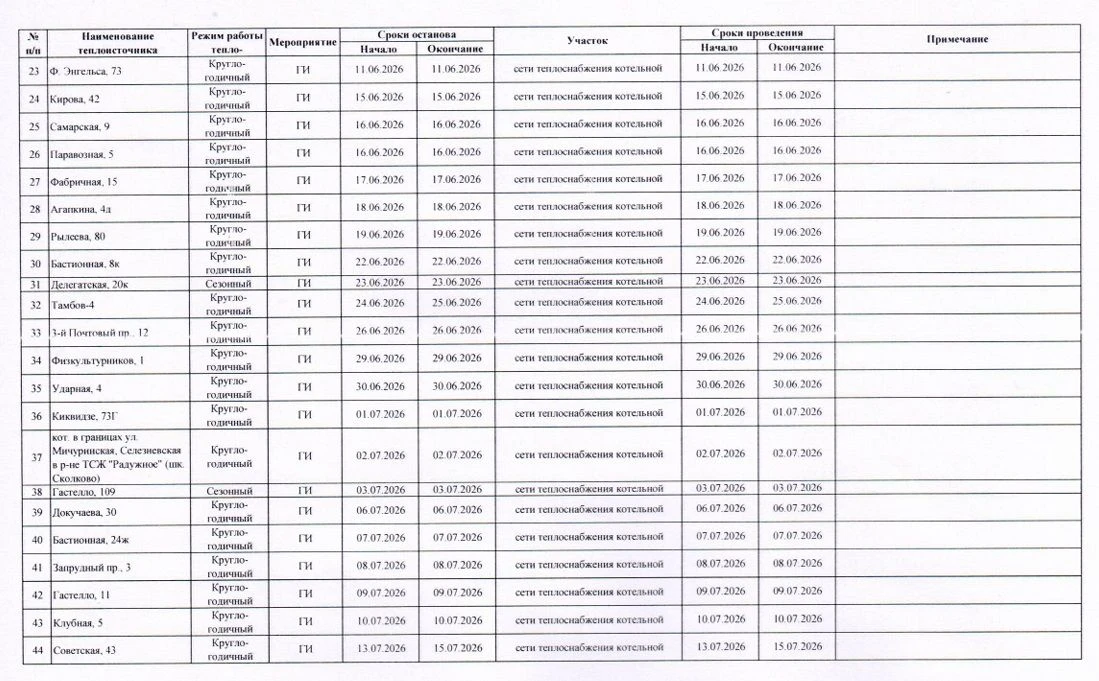

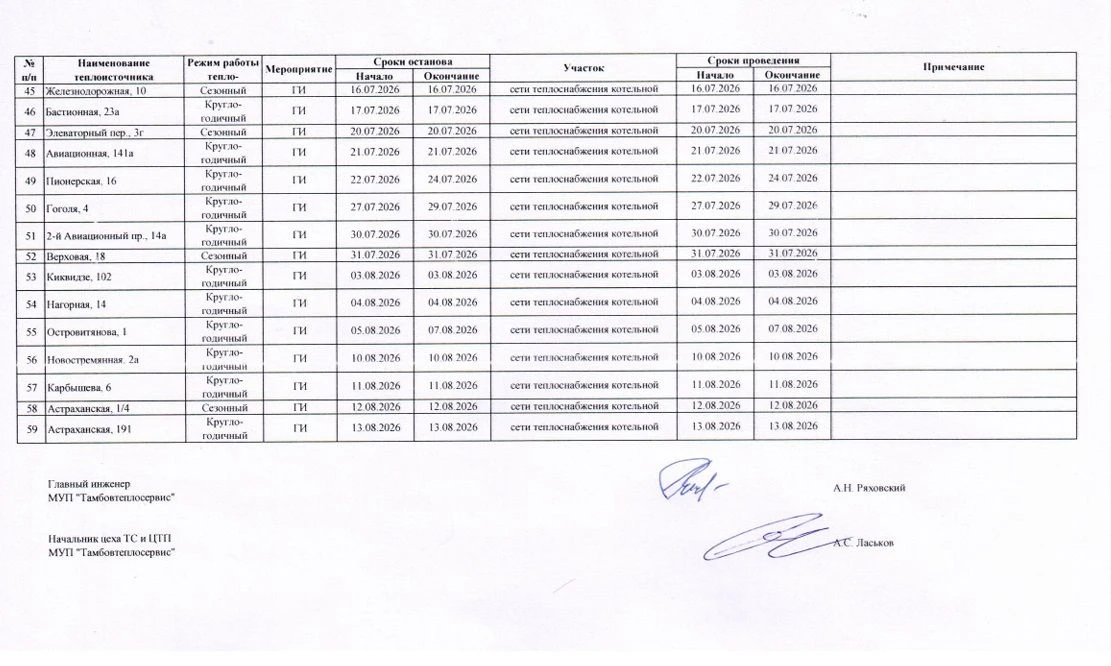

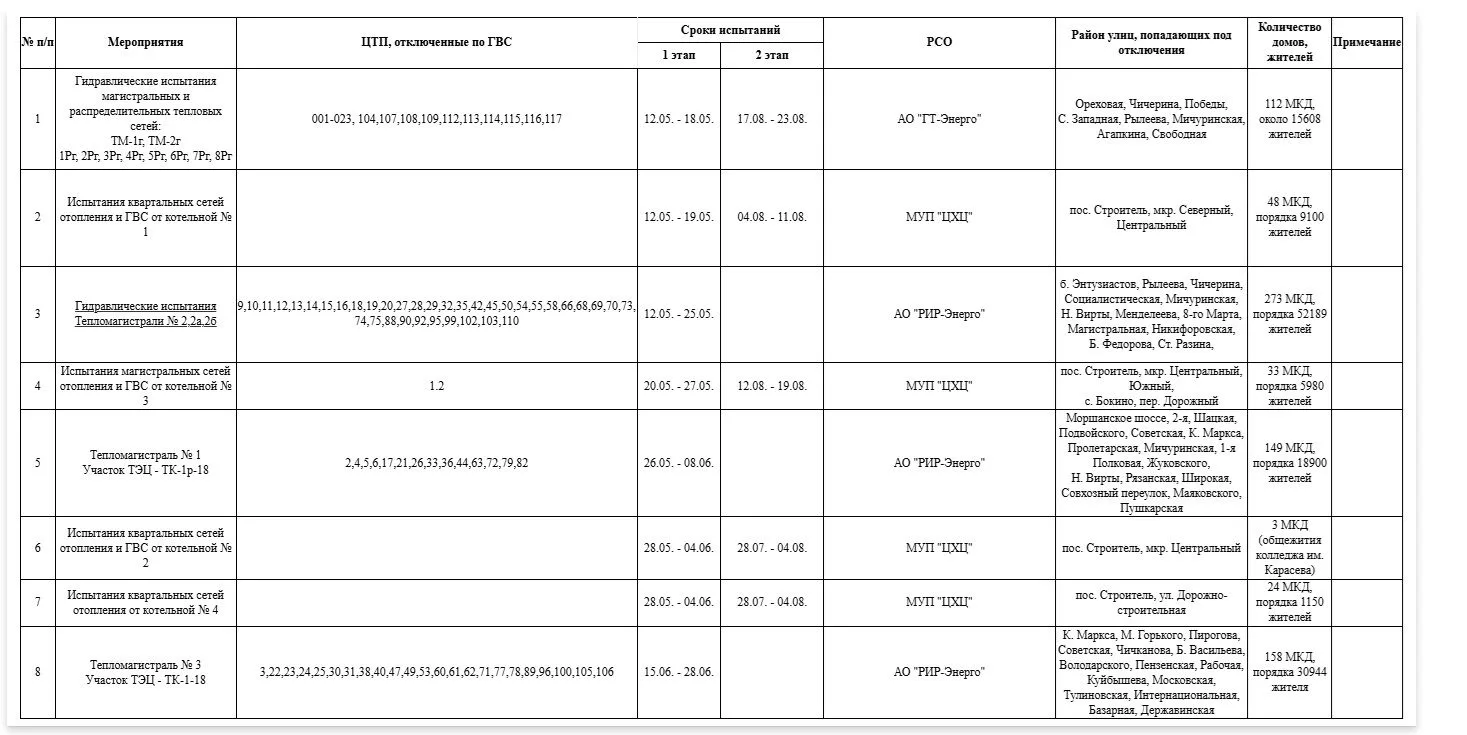

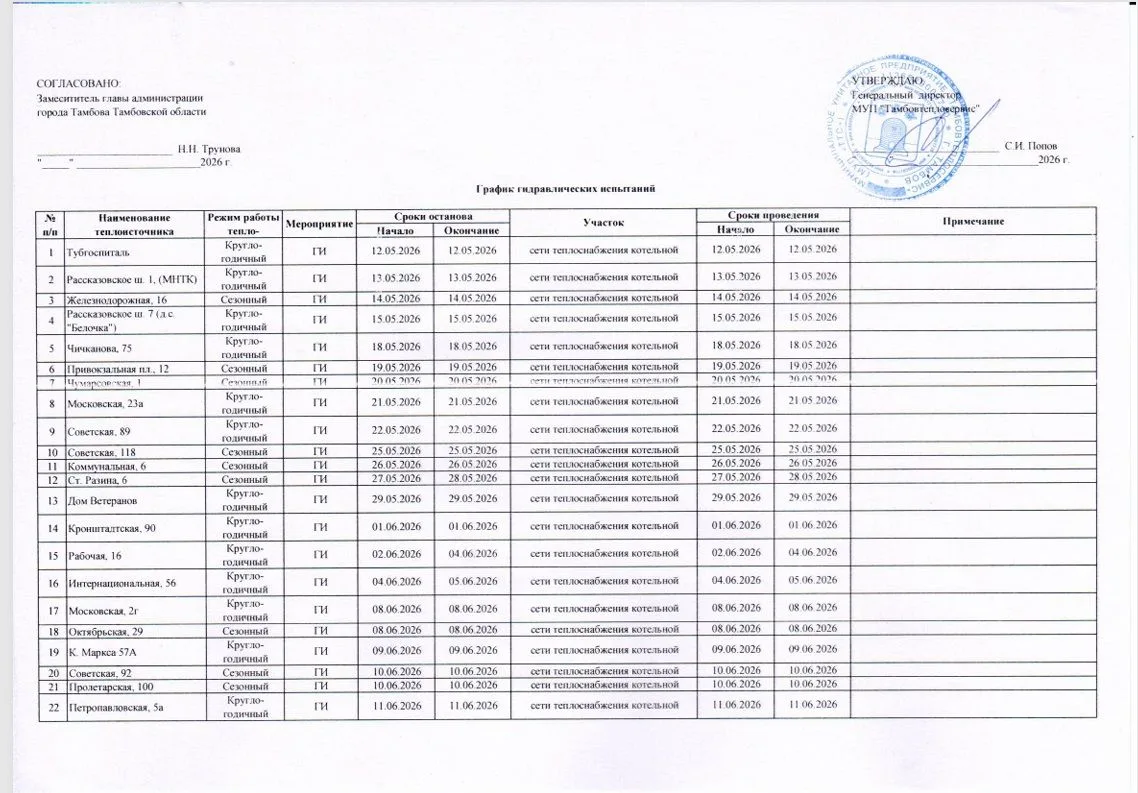

С 12 мая в Тамбове стартовали гидравлические испытания тепловых сетей. В зоне ответственности филиала «РИР Энерго» отключения затронут северную часть города в квадрате улиц от Магистральной до бульвара Энтузиастов, а также Мичуринскую и Рылеева. Работы продлятся ориентировочно до 25 мая.
В зоне «Городских тепловых сетей» испытания начались в квадрате улиц Чичерина, Свободная и Победы. Завершить их планируют к 18 мая.
Также стартовал капитальный ремонт 30-го теплопункта, обслуживающего дома по Студенецкой набережной и Бориса Фёдорова. Работы должны закончиться к 20 июня.
По распоряжению главы администрации Тамбова Максима Косенкова все ресурсоснабжающие организации уже представили графики проведения работ. Тамбовчане, которые получают тепло и горячую воду от «РИР Энерго», могут узнать сроки отключения горячей воды с помощью сервиса «График отключения горячей воды» на официальном сайте филиала.
Максим Косенков поручил своему заместителю Альберту Досягаеву ежедневно докладывать о ситуации на сетях. При отсутствии повреждений сроки испытаний могут быть сокращены.
